瀘州通灘110千伏輸變電工程投運
2025年07月22日 19:16 來源:中新網四川 編輯:曹惠君

  中新網四川新聞7月22日電 (劉忠俊 張躍)國網瀘州供電公司22日透露,通灘110千伏輸變電工程正式投運。隨著2號主變壓器成功帶電,這項2025年迎峰度夏重點工程及時為瀘州夏季用電高峰提供新保障。

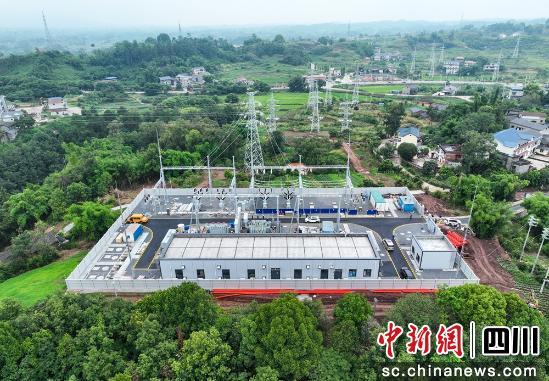

投運的110千伏通灘變電站全貌。彭春華攝

  據了解,該工程包含通灘110千伏變電站和玉觀至通灘110千伏線路兩大項目。變電站新建兩臺6.3萬千伏安主變壓器,配套建設2回110千伏、6回35千伏及16回10千伏出線;線路工程新建5.29千米線路及16基桿塔。

  施工中,線路工程面臨跨越渝昆高鐵的難題。瀘州供電公司提前謀劃,并聯合鐵路部門安裝接觸網護線條,提前半年完成現場查勘與方案優化。施工階段利用高鐵“天窗期”,連續6個夜晚攻堅,成功攻克這一關鍵節點。

  變電站建設則通過創新工法提速,將10個月常規工期壓縮至5個月。施工方細化節點計劃,組建專業攻堅組解決8項工序問題,提升效率30%;采用預制化部件、一次性澆筑等技術,節省工期超50%;軟硬件協同優化試驗流程,減少重復操作30%以上。

  工程投運后,將解決馮嘴變電站主變重過載問題,保障瀘州城西片區居民用電,同時緩解況場、江北變電站壓力。這一工程優化了瀘州110千伏電網結構,提升供電可靠性,滿足瀘州江陽西部片區用電增長需求,惠及近13萬人口。(完)

中國新聞網·四川新聞版權與免責聲明:

① 凡本網注明"來源:本網或中國新聞網·四川新聞"的所有作品,版權均屬于中新社,未經本網授權不得轉載、摘編或利用其它方式使用上述作品。已經本網授權使用作品的,應在授權范圍內使用,并注明"來源:中國新聞網·四川新聞"。違反上述聲明者,本網將追究其相關法律責任。 ② 凡本網注明"來源:XXX(非本網)"的作品,均轉載自其它媒體,轉載目的在于傳遞更多信息,并不代表本網贊同其觀點和對其真實性負責。 ③ 如因作品內容、版權和其它問題需要同本網聯系的,請?jiān)?0日內進行。 聯系方式:中國新聞網·四川新聞采編部 電話:+86-28-62938795
