中新網四川新聞8月22日電 (尹翔)近日,綿竹抽水蓄能電站可行性研究報告在成都通過審查,為下一步項目的核準開工奠定了堅實基礎,標志著綿竹抽水蓄能電站建設進入新的階段。

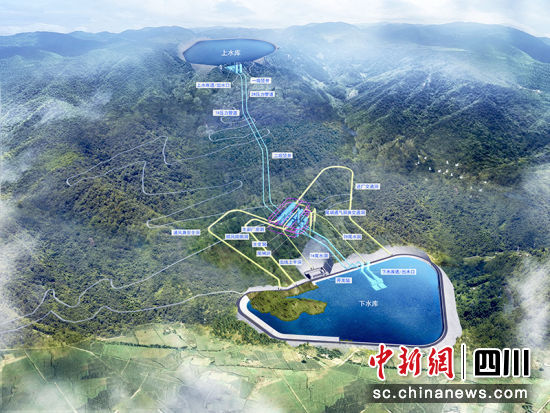

據了解,綿竹抽水蓄能電站是四川省“十四五”重點實施項目,是四川首個通過可研審查的大型純抽水蓄能項目,也是四川首個由省屬國企控股投資的大型抽水蓄能項目。電站位于綿竹市麓棠鎮和廣濟鎮境內,裝機容量120萬千瓦,為一等大(1)型工程,總投資約85億元,工程建設總工期72個月,主要由上水庫、下水庫、輸水系統、地下廠房和地面開關站等主要樞紐建筑物構成。上水庫位于廣濟鎮境內半月山山頂溝槽洼地,下水庫位于麓棠鎮境內半月山東側,利用困牛山水庫改擴建而成。
綿竹抽水蓄能電站建成后,主要服務于四川電網,電力系統負荷低谷時用電抽水,負荷高峰時放水發電,承擔電力系統的調峰、填谷、儲能、調頻、調相和緊急事故備用等任務,是電網功率平衡的重要“調節器”。該電站預計年發電小時數1466時,發電量17.59億千瓦時,可供200萬戶家庭使用,不斷提高電力系統效能。
“自2021年10月綿竹抽水蓄能電站項目啟動以來,我們先后完成了預可研、地震安評、可研三大專題、項目環評、用地預審等30余個專題報告審查,整個項目預計2032年3月底實現全部機組投產!彼拇芡毒d竹抽水蓄能開發有限公司董事長張平表示,此次可研報告審查圓滿結束后,標志著項目正式邁入新的發展階段。下一步,該公司將全力以赴推進項目各項工作,確保項目早日核準開工、早日建成投產,為促進地方經濟發展,加快構建新型電力系統,助力“雙碳”目標實現,為我國能源事業高質量發展貢獻四川能投力量。(完)
